    當好上海經濟重振的“電力先行官”

    國網上海電力多措并舉全力服務扎實穩住經濟

    2022年08月31日13:43 | 來源:人民網-上海頻道
    小字號

    今年6月份以來,上海社會經濟加快恢復重振,全社會用電水平加速回升。入夏后,申城電力負荷持續在高位運行并多次刷新歷史記錄。面對經濟要穩定、能源要安全的雙重考驗,國網上海市電力公司充分發揮央企“頂梁柱”的責任意識和擔當精神,堅決貫徹落實國家電網全力服務扎實穩住經濟的各項舉措,保供應、保民生、促投資、優服務,當好上海經濟重振的“電力先行官”。

    扛牢電網安全責任 穩住電力供應“基本盤”

    8月18日,浦東周浦220千伏航吉變電站的主變壓器負載率已連續多日處于高位。一早,國網上海超高壓公司變電檢修人員來到航吉站,對重載主變壓器開展狀態監測和油色譜分析。結果顯示,雖然負載已經接近極值,但站內各類設備情況良好。

    除了局部熱點變電站,作為外電入滬“門戶”的特高壓站點也屢創負荷新高。1000千伏特高壓練塘站站長周勇介紹說,練塘站往年主要在冬季接受外省市火電時“挑大梁”,但今夏該站的負載率也一度升高至接近70%。

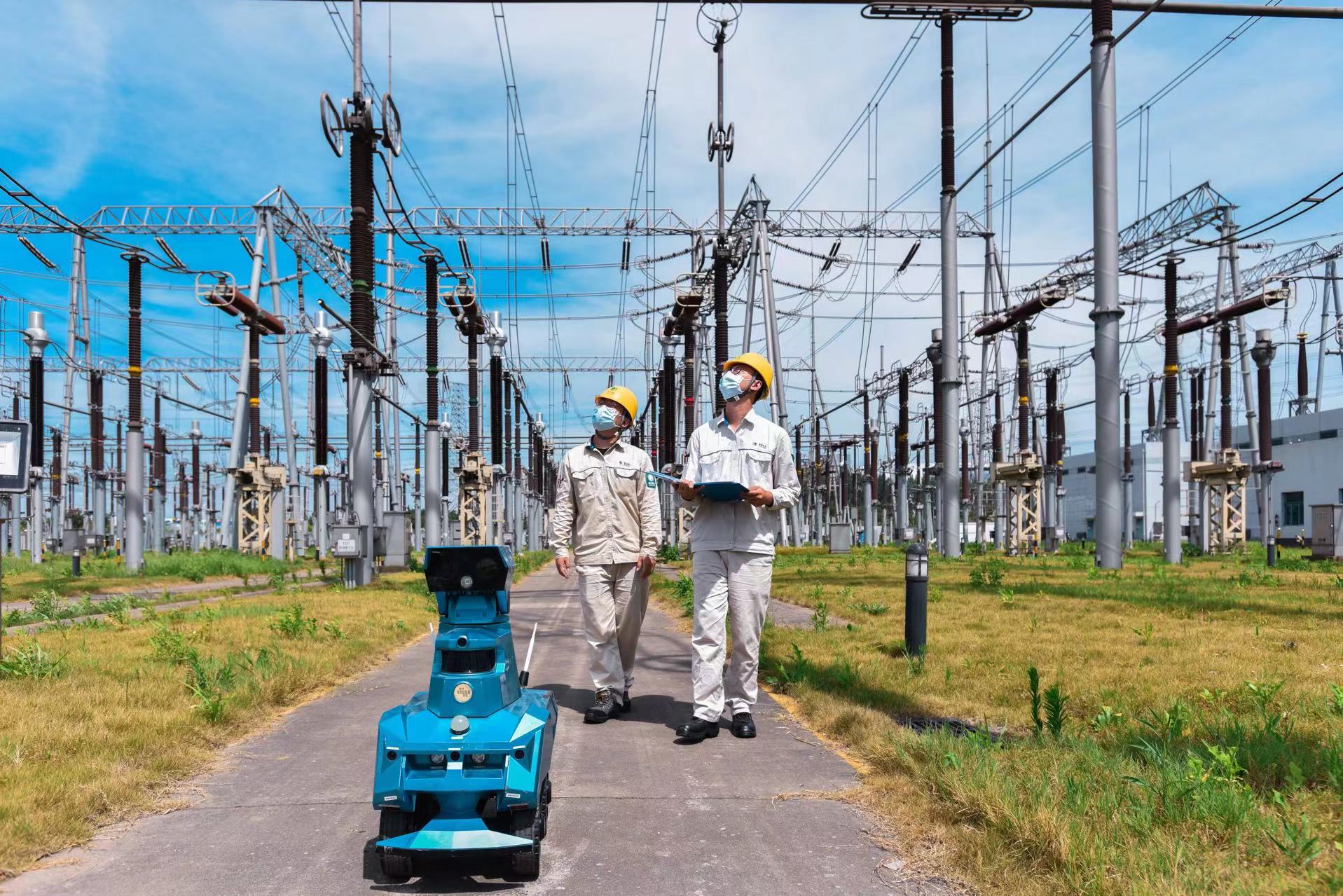

    國網上海超高壓公司工作人員運用機器人開展電網運維巡視

    為此,運維人員特別增加了對練塘站重載設備的特巡和夜間巡視,加強對主變壓器冷卻裝置的監測,確保主變油溫始終處于正常區間。站內智能巡檢機器人和高清視頻巡視系統也保持24小時在線,全方位、多角度監測設備缺陷隱患。

    截至目前,上海主電網137座變電站和5600公里輸電線路在迎峰度夏期間運行情況良好,未發生影響電網安全的設備故障。

    在夯實電網安全基礎的同時,國網上海電力積極統籌資源,確保本地電源應發盡發、市外來電穩定充足,通過用足省間電力現貨交易及華東備用輔助服務市場等手段,深挖特高壓等跨區跨省通道送電潛力,增強余缺互濟能力,做好電力電量平衡,從而穩住今夏上海電力安全供應的“基本盤”。

    此外,國網上海電力還全面提升需求側平衡調節能力,在市經信委等有關部門的支持下,運用新型電力負荷管理系統成功開展多次需求側響應實戰演練,綜合應用市場化調節手段,引導各類用戶主動參與“削峰”,尖峰時段電力平衡的靈活性不斷增強。

    加強配網運營管理 守住可靠供電“主陣地”

    8月25日,位于徐匯新城小區內部的景秀四號開關站改造項目正式通過驗收,成為全市首個完成配電自動化無線接入的10千伏開關站。

    國網上海市南供電公司工作人員在高溫天氣下開展配網帶電作業

    “上海城市配電網負荷密度高度集中,大量10千伏開關站對電網‘毛細血管’形成有效延伸”,國網上海電力配電網管理辦公室運維檢修組副組長朱啟揚介紹道:“開關站配電自動化信號的接入,不僅可以更好地監測電網運行狀況,也有助于提高故障、隱患的發現與處置效率?!?/p>

    未來,隨著全市957座10千伏開關站全面實現配電自動化無線接入,上海配電網關鍵節點的感知能力和管理層級的穿透能力有望顯著提升。

    今年以來,國網上海電力從管理體制機制入手,重點深化城市配電網規劃、建設、運維和服務領域的改革創新,守好保障電力供應和服務民生的“主陣地”。

    迎峰度夏期間,國網上海電力通過運營監測系統和大數據分析,加強配電網運行的過程化、看板化、透明化管控,對電網故障、搶修情況開展日內報送與分析,對過載及低電壓臺區實施“短平快”治理,推動配網供電可靠性再上新臺階。

    6月中旬至8月底,上海電網日均處理各類故障搶修1277起,平均到場時間17.77分鐘,平均修復時間24.77分鐘,均為近年來最短;累計發現并治理過載及低電壓臺區853個,均在5天時限內整改完畢。

    加快電網建設進程 當好穩增促投“助推器”

    高溫下的電力保供眾志成城,酷暑中的城市電網建設如火如荼。

    國網上海送變電公司開展220千伏朱松輸變電線路組塔施工

    日前,在建設中的500千伏崇明變電站現場,工作人員正緊張地進行站內接地及防雷安裝工作。這座近五年來上海新建的電壓等級最高的變電站已基本完成土建施工。該站建成后將顯著改善崇明島現有電網架構,為區域內各項市政、交通重大項目建設提供充足電力支撐。

    位于金山境內的220千伏朱松輸變電線路工程目前完成超過80%的架線施工。近期,建設團隊正在加班加點細化方案,為即將到來的多次跨越高速公路、鐵路及帶電線路的任務做好充分準備。

    而在上海中心地帶的全球最大的地下變電站——500千伏靜安站內,持續近兩年的增容改造工程已進入沖刺階段。目前站內新增主設備均已安裝就位,一條穿越黃浦江底、總長15公里的新電纜也已敷設完畢,整個工程有望在今年10月底投運送電,屆時上?!半娏π呐K”的供應能力將提升50%。

    國網上海電力積極響應上海關于加快經濟恢復和重振的行動方案,全力推進電網重大項目建設,加快重大市政、產業電力配套工程建設;同時充分發揮電網基建對于社會投資的拉動效應,及時調整年度發展投入計劃,梳理、挖掘各類“穩增長”“穩投資”項目230余項,力爭當好上海經濟重振的“助推器”。

    國網上海電力發展部投資管理處處長陳文隆表示:“我們將按照‘一區一策、一項目一策’原則,精心籌備、提前謀劃,在嚴格做好防疫的基礎上,盡力搶回失去的時間,確保重大電網工程建設進度可控在控?!?/p>

    優化電力營商環境 跑出電力接入“加速度”

    隨著政府推出的穩經濟政策落地見效,上海新增用電申請和接電容量日漸增長。1-7月,國網上海電力累計受理各類新增用電申請戶數同比增加5.97%,申請接電容量同比增長46.89%。

    尤其是在重大項目、重點產能云集的重點區域,一批重點項目的電力配套電工程正在加快建設。以自貿區臨港新片區為例,今年以來已累計完成正式用電接入工程35項,臨時用電接入工程105項。

    8月30日,在臨港重裝備產業區,由聞泰科技投資的國內首個12英寸車規級功率半導體生產線項目迎來重要建設里程,為其承擔供電的110千伏電力配套工程完成第一路電源送電。

    國網上海浦東供電公司“能源管家”為臨港地區企業供電配套提供上門服務

    “為了盡可能縮短工期,確保早日送電早日投產,我們全程提供‘管家式’服務,協助客戶做好紅線內的施工與電網側建設的銜接?!眹W上??头行拇罂蛻艚浝礴婓汊f:“我們還合理調整工作時序,為配套項目開辟綠色通道,采用便利化、人性化服務舉措,力爭跑出電力‘加速度’?!?/p>

    在臨港地區,供電部門與管委會緊密協同,推出“即插即用”服務新模式。據國網上海浦東供電公司臨港能源服務中心主任王威介紹,該模式在客戶申請施工用電之前,就將電源設備布置到客戶的開發紅線之外。后期一經申請用電,當天即可拿出方案,施工周期也縮短至1-3天。

    “目前臨港已有近150家用戶實現了‘即插即用’的電力接入,‘拿地即開工’正成為臨港地區電力營商服務的新常態”,王威說。

    下階段,國網上海電力將不斷完善“主動對接早、線上聯辦早、配套建設早、接電投產早”的“四早”辦電服務體系,加快推進臨港算力等上海市重大產業項目的220千伏配套電網工程建設,并計劃于今年年底前完成65個35千伏及以上項目的送電工作。
